Seguici su

Salute

L’ospedale di Pinerolo sarà antisismico: al via i lavori per esoscheletro e torri dissipative

Le attività ospedaliere non subiranno né interruzioni né riduzioni, nonostante le opere previste siano importanti

Avatar

Pubblicato

il

PINEROLO – Partono i lavori di miglioramento sismico dell’Ospedale “Edoardo Agnelli” di Pinerolo, finanzianti con i fondi del PNC – Piano Complementare al PNRR, che prevedono un imponente intervento antisismico sulla parte esterna del presidio.
I lavori previsti coinvolgeranno il corpo storico D principale, il corpo E che ospita ambulatori, sala gessi, centro donatori e direzione medica di presidio, ed infine la centrale termica posta sul retro dell’edificio principale. La scelta progettuale è stata indirizzata verso opere di miglioramento sismico realizzate con strutture esterne, esoscheletri e torri dissipative che avranno il compito di assorbire le forze provocate da un eventuale sisma.
“Abbiamo optato per un progetto innovativo” spiega Franca Dall’Occo, Direttore Generale AslTo3 “che non impattasse sulle attività dell’ospedale. Non volevamo dover rinunciare a intere aree dell’edificio o dover sospendere ricoveri o attività chirurgiche. L’alternativa è stata quindi quella di concentrarci sulla parte esterna delle strutture, ricercando soluzioni tecniche nuove e innovative”.

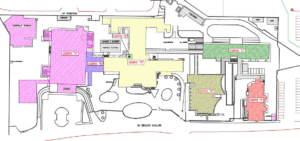

EDIFICIO D – Le torri dissipative.
L’edificio D è la parte storica del complesso ospedaliero, dove sono collocate le degenze di area medica. L’intervento prevede la realizzazione di 4 torri dissipative esterne in acciaio, su fondazione in cemento armato su pali. Saranno vincolate alla base su un appoggio centrale a cerniera sferica e su dispositivi di dissipazione dell’energia perimetrali, una sorta di giunto sferico con raccordi radiali attivi in tutte le direzioni, progettato per l’assorbimento delle onde.
Per realizzare i pali di fondazione, il cantiere dovrà far spazio alla perforatrice, che scaverà gli alvei per le fondamenta delle torri, con un ingombro finale di 6 m per lato, per un’altezza pari all’edificio, al quale le torri verranno ancorate con giunti orizzontali lungo la facciata e a sottotetto.
L’elevata efficacia del sistema a torri garantisce l’immediata operatività dell’edificio anche per azioni sismiche di notevole intensità. Attualmente è in fase di applicazione su altri importanti complessi ospedalieri quali l’ospedale regionale Torrette di Ancona, il presidio ospedaliero di San Vito al Tagliamento (PN) e l’ospedale di Foggia ed è già stato applicato per la messa in sicurezza sismica di diversi edifici scolastici ed industriali.
Al completamento del primo scavo, cominceranno i lavori di realizzazione della carpenteria metallica in verticale, mentre la perforatrice si sposterà sull’area di cantiere successiva. La fase di scavo sarà quella più importante, dal punto di vista dell’impegno delle aree esterne e dell’impatto dei lavori, che comunque prevendono misure di contenimento del rumore, attraverso pannelli insonorizzanti appositi e salvaguardia delle fasce di riposo.
Il cantiere ridurrà l’area di parcheggio interna, ma manterrà l’accesso pedonale e delle ambulanze verso l’ingresso principale dell’ospedale per tutta la durata delle opere di realizzazione delle torri dissipative e degli ancoraggi.

EDIFICIO E – Esoscheletro in acciaio.
L’edificio E si sviluppa a destra dell’edificio D, leggermente arretrato rispetto a via Brigata Cagliari. Ospita diversi ambulatori, l’atrio e la sala gessi, il centro donatori e al piano superiore gli uffici della direzione medica di presidio.
I lavori riguarderanno sempre la parte esterna, con la realizzazione di un esoscheletro retto da torri esterne in acciaio, su fondazione in cemento armato con pali, con una soluzione tecnica di tipo tradizionale, più adatta alle dimensioni e alle caratteristiche della struttura e meno impattante dal punto di vista dello scavo a terra.
Sul lato sud il cantiere coinvolgerà a fasi alterne le due rampe di accesso alla sala gessi, senza interrompere il transito di auto e mezzi ambulanza, che potranno comunque sempre utilizzare una delle due rampe.

La centrale termica.
Analoghi lavori di miglioramento sismico riguarderanno infine l’edificio che ospita la centrale termica dell’ospedale, struttura per la quale si prevede, come per l’edificio E, un esoscheletro con torri esterne in acciaio su fondazioni in cemento armato con pali.

La consegna del cantiere è avvenuta questa mattina, lunedì 19 febbraio, alla ditta Mattioda Pierino & Figli s.p.a. di Cuorgnè (capogruppo), SO.GE.CO s.r.l., Giugliano Costruzioni Metalliche s.r.l. e Palingeo s.p.a., individuate da Invitalia s.p.a. Il progetto è della Sertec Engineering Consulting s.r.l. (capogruppo) e Engineering Project & Service S.C.A.R.L. (mandante), raggruppamento temporaneo di professionisti. L’intervento è finanziato con fondi del PNC – Piano Complementare al PNRR “Italia Domani” – Missione 6 Salute – NEXT Generation EU. Prevede un investimento di 7.066.285 euro, la chiusura del cantiere entro il 2025 e il fine lavori definitivo entro la primavera del 2026.

“I lavori” sottolinea Franca Dall’Occo “comporteranno evidentemente qualche disagio, in particolare per alcuni servizi di supporto come i parcheggi interni o il servizio mensa per i nostri dipendenti, che a causa del cantiere sull’edificio E avranno per un breve periodo a disposizione uno spazio leggermente ridotto. Tuttavia le attività ospedaliere non subiranno né interruzioni né riduzioni, nonostante le opere previste siano importanti. Con i nostri tecnici ed i progettisti abbiamo cercato di ridurre il più possibile l’impatto dell’intervento, che comunque era necessario e restituirà alla cittadinanza un edificio messo in sicurezza con un sistema all’avanguardia.”
